6月2日,重庆市沙坪坝区凤凰镇施工现场一派繁忙,国网重庆市区供电公司施工人员协同配合,有条不紊地组立新铁塔。目前,成渝中线高铁220千伏外部供电工程已全面进入主体攻坚阶段。

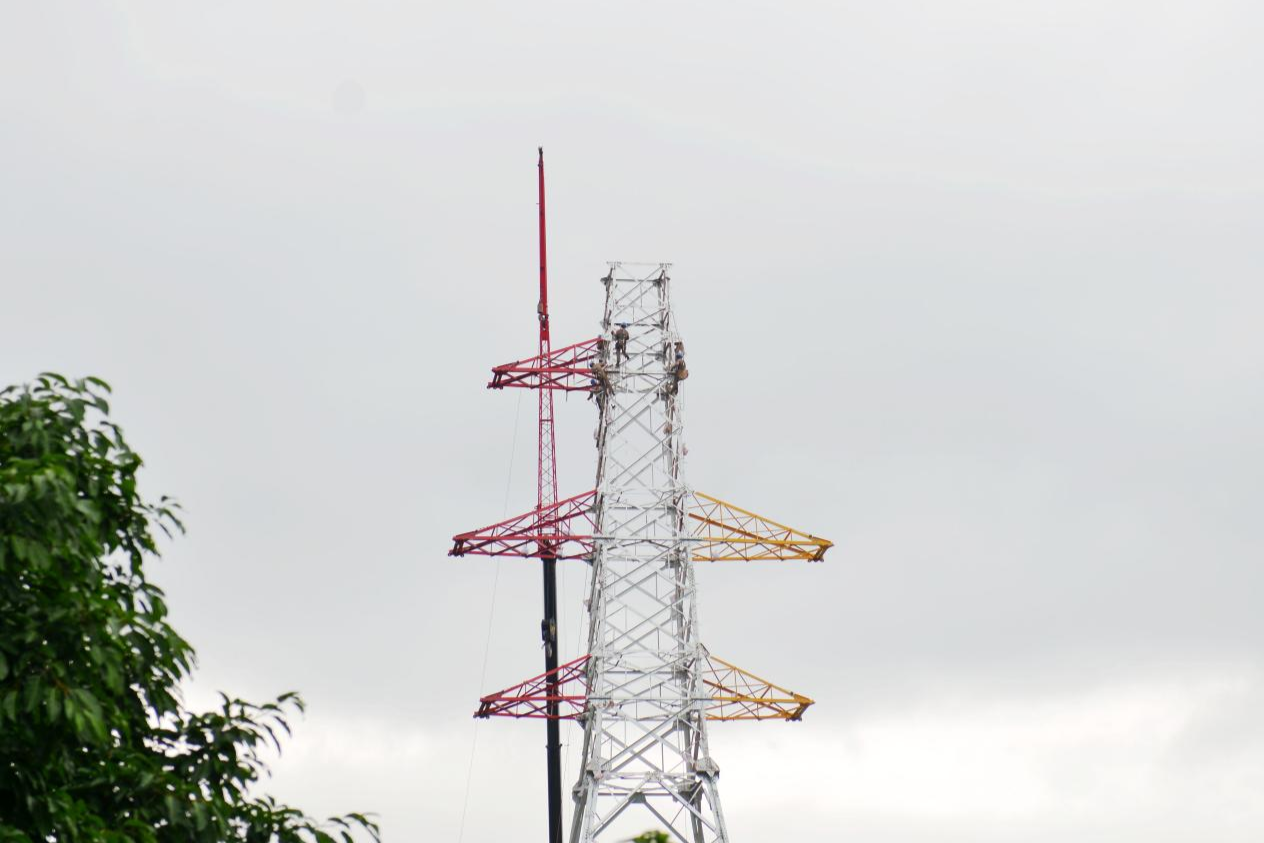

施工现场(国网重庆市区供电公司供图)

作为服务成渝中线高铁的重点配套电网工程,该工程线路横跨沙坪坝、北碚区多个镇街和园区,建设体量庞大、任务繁重。自项目落地以来,国网重庆市区供电公司项目团队多措并举压缩建设周期,全速抢抓施工窗口期。项目推行挂图作战管理模式,细化拆分为四大施工阶段,逐项破解建设堵点。此前,已圆满完成前三个阶段建设任务:攻克跨轨道施工等多重困难,完成220千伏线路光缆全段更换和局部迁改、500千伏线路迁改以及桐子湾变电站间隔扩建。

眼下,项目第四阶段主体施工全速推进,全线新建铁塔54基,目前已完成基础开挖51基、混凝土浇筑49基、铁塔组立39基。下一步,国网重庆市区供电公司将紧盯节点,倒排工期,细化施工方案,严控安全质量,有序推进全线铁塔组立和架线工作,如期实现线路通电,以优质可靠电力护航成渝中线高铁建设提速。(来源:国网重庆市区供电公司)
